盤江普定2×66萬千瓦燃煤發電項目位于貴州省安順市普定縣境內,是全國首臺套以燃燒無煙煤為主的超超臨界二次再熱機組,同步建設煙氣高效脫硫、脫硝裝置。該項目是“十四五”期間省級重大工程和重點項目。
作為貴州工程公司承接的首個EPC總承包火電工程,自2022年12月12日正式開工建設以來,公司充分發揮傳統火電建設優勢,組建強有力的項目管理團隊,全力響應業主要求,精心謀劃,科學組織施工,與各參建單位緊密協作,安全、優質、高效推進1號機建設:2023年2月28日主廠房第一罐混凝土澆筑,6月28日鍋爐鋼架開始吊裝;2024年1月18日煙囪到頂,4月6日冷卻塔到頂,6月20日鍋爐水壓試驗完成,7月18日汽機扣蓋完成,8月13日鍋爐化學清洗完成,8月25日鍋爐冷態通風及動力場試驗完成,8月31日鍋爐首次點火成功,9月6日鍋爐吹管完成。尤其是從鍋爐鋼結構開吊到并網發電僅用時15個月,刷新了全國火電建設同類型機組安裝最快速度,創造了火電建設的“貴州電建普定速度”。

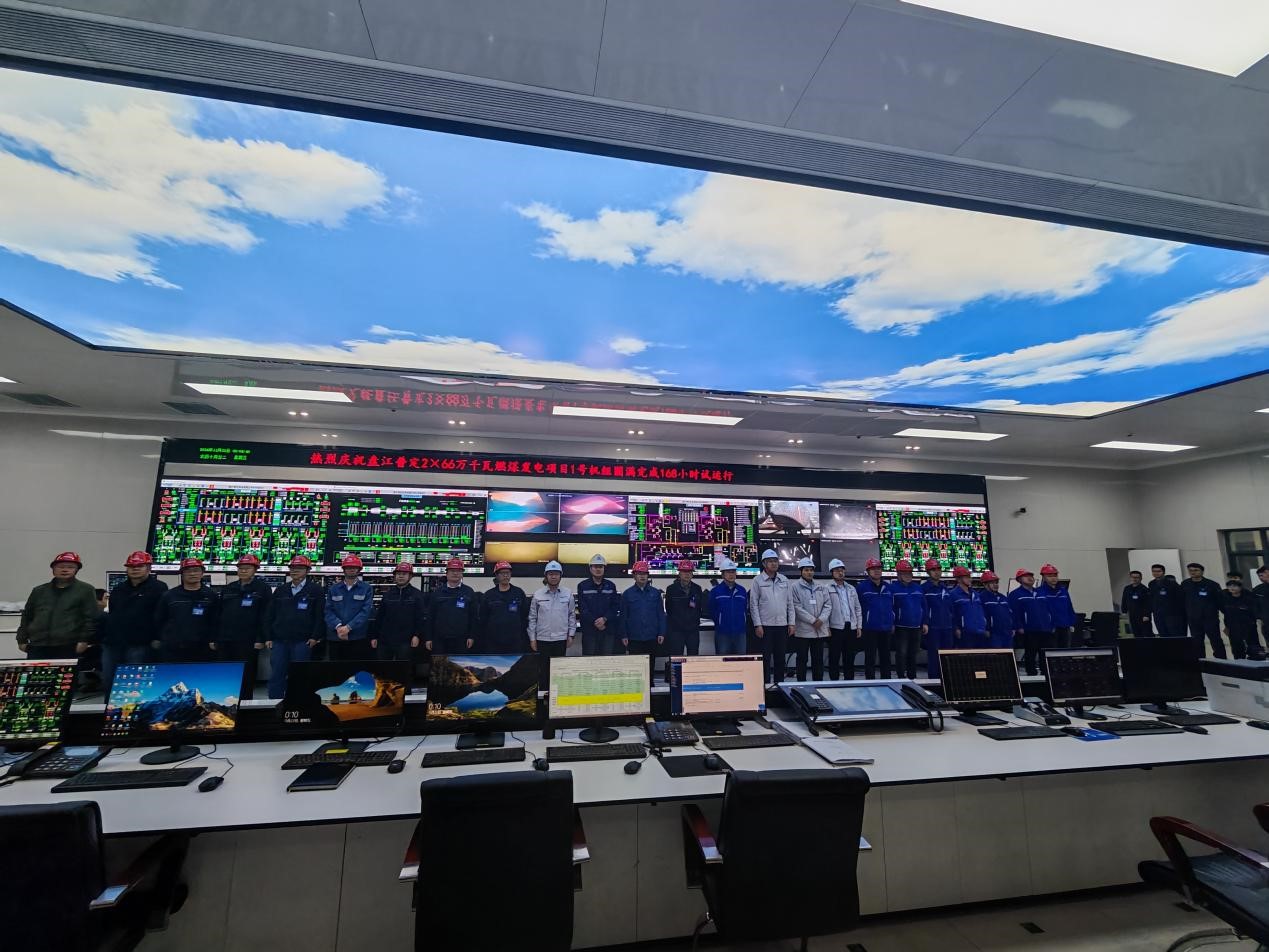

11月22日,全國首臺套以燃燒無煙煤為主的超超臨界二次再熱機組——貴州盤江普定2×66萬千瓦燃煤發電項目1#機組圓滿完成168小時試運行。
普定項目部 宣
